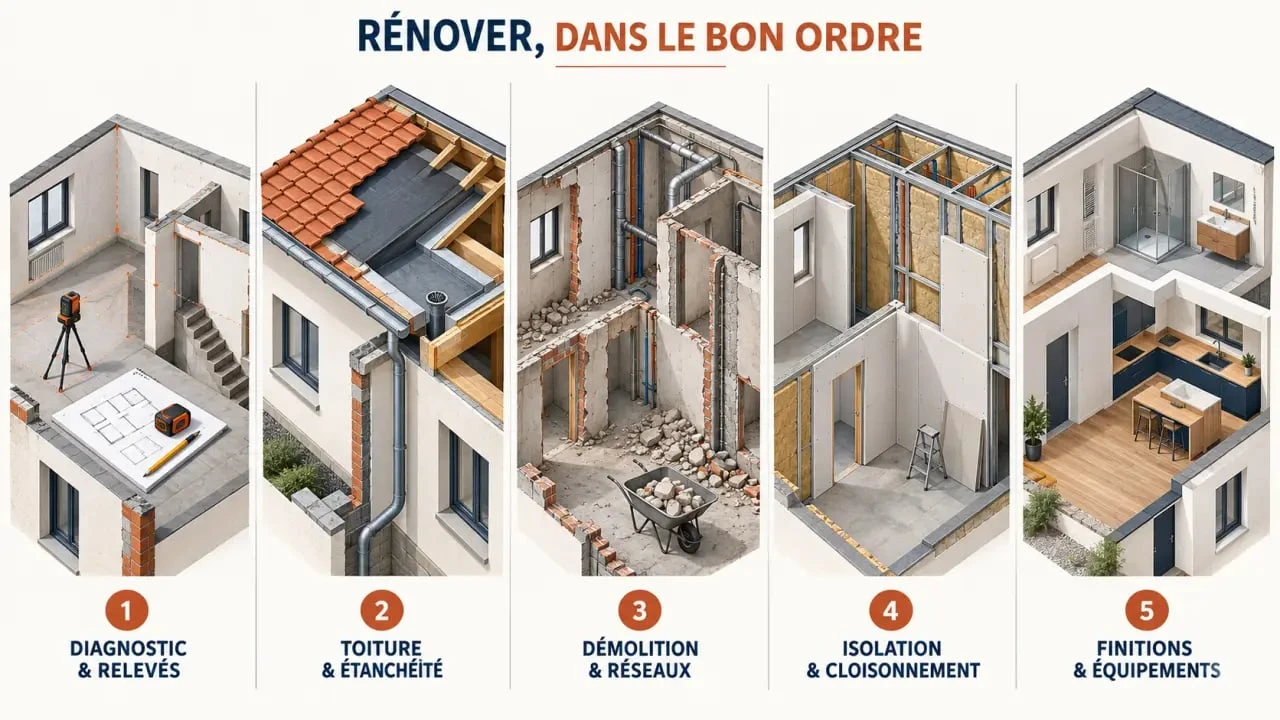

Ordre des travaux de rénovation : la séquence qui protège le budget et les finitions
L’ordre des travaux de rénovation conditionne le budget, les délais et la qualité finale du logement. Poser un sol avant de réparer une fuite, repeindre avant de déplacer une cloison ou installer une cuisine avant de reprendre l’électricité conduit à des démontages coûteux. La règle est simple : traiter d’abord la structure, l’étanchéité et les réseaux, puis avancer vers les surfaces et les équipements visibles.
Commencer par un diagnostic précis du logement
Avant de programmer les artisans ou d’acheter les premiers matériaux, il faut savoir ce qui doit réellement être rénové. Une visite approfondie permet d’identifier les désordres qui passent facilement au second plan : humidité derrière un doublage, charpente fragilisée, tableau électrique ancien, évacuations mal dimensionnées, fissures évolutives ou ventilation insuffisante. Ces éléments déterminent l’ordre des travaux, car ils peuvent imposer des interventions lourdes et salissantes.
Quiz : maîtriser l’ordre des travaux de rénovation
Testez vos connaissances sur les étapes clés d’une rénovation et leur enchaînement logique.
Hiérarchiser l’urgent, le nécessaire et le décoratif
Classez chaque poste selon son impact sur la sécurité et la pérennité du bâti. La toiture, les fondations, les infiltrations, les installations de gaz et d’électricité ou les problèmes d’assainissement passent avant une salle de bains esthétique ou un nouveau revêtement de sol. Cette hiérarchie évite de consacrer une part importante du budget à des finitions qui risquent d’être déposées quelques semaines plus tard.
Profitez de cette étape pour relever les dimensions, localiser les arrivées et évacuations d’eau, vérifier les niveaux des sols et photographier les murs avant la fermeture des doublages. Ces repères seront précieux pour les choix techniques et en cas d’intervention ultérieure.
Définir un plan cohérent avant le chantier
Le plan d’aménagement doit être arrêté avant de toucher aux cloisons. Il fixe la place de la cuisine, des pièces d’eau, des radiateurs, des prises, des éclairages et des rangements. Déplacer une douche ou une cuisine modifie les réseaux d’eau et d’évacuation ; déplacer une porte change la distribution des cloisons et parfois les besoins électriques. Plus les décisions sont prises tôt, moins il y a d’avenants et d’imprévus en cours de chantier.
Traiter le bâti et le clos couvert avant l’intérieur
Dans l’ordre des travaux de rénovation, tout ce qui protège la maison des intempéries vient avant les améliorations intérieures. Un logement doit être sain, stable et hors d’eau avant d’être isolé, plâtré ou décoré. Commencer par l’intérieur alors que la toiture ou les façades laissent entrer l’humidité compromet les matériaux neufs.

Réparer la structure, la toiture et les infiltrations
Les reprises de maçonnerie, la consolidation d’un plancher, la réparation de charpente, la réfection de toiture et le traitement des remontées d’humidité forment le socle du chantier. Viennent ensuite les menuiseries extérieures lorsque leur remplacement améliore l’étanchéité à l’air et à l’eau. Il est préférable de résoudre les causes d’un mur humide plutôt que de le recouvrir d’un enduit ou d’une peinture dite anti-humidité.
Il faut d’abord traiter les flux invisibles, comme la pluie, la vapeur d’eau, l’air, la chaleur et les évacuations, avant de choisir les matières visibles. Un parquet, une peinture ou un meuble sur mesure ne résistent pas durablement si l’eau circule mal, si l’air ne se renouvelle pas ou si une paroi froide condense. Cette lecture des circulations aide à décider où isoler, ventiler et drainer, plutôt que de multiplier les corrections esthétiques.
Réaliser les démolitions et les réseaux au bon moment
Une fois le logement sécurisé, les opérations les plus poussiéreuses peuvent commencer. Cette phase regroupe les déposes, les percements, les ouvertures et les modifications techniques. Elle doit précéder tous les ouvrages fragiles ou coûteux à protéger.
Déposer avant de reconstruire
Retirez les revêtements, faux plafonds, anciennes cloisons, équipements sanitaires ou meubles destinés à disparaître avant de créer les nouveaux volumes. Les gravats doivent être évacués au fur et à mesure pour conserver des circulations sûres. Si plusieurs entreprises interviennent, établissez un calendrier réaliste : le maçon ne travaille pas au même moment que le plaquiste, et l’électricien doit pouvoir passer ses gaines avant la fermeture des murs.
Passer l’électricité, la plomberie et la ventilation
Les réseaux encastrés se réalisent après les démolitions et avant l’isolation ou les plaques de plâtre. C’est le moment de créer les alimentations d’eau, les évacuations, les gaines électriques, les circuits de chauffage, les réservations pour la hotte et les conduits de ventilation. Anticipez les usages réels : prises près du plan de travail, éclairage au-dessus des zones de préparation, alimentation pour volets, emplacement des appareils électroménagers et accès aux organes de coupure.
| Poste | Pourquoi il intervient à ce stade | Erreur fréquente |
|---|---|---|
| Plomberie | Les tuyaux et évacuations doivent être accessibles avant la fermeture des parois. | Installer le meuble de salle de bains avant de modifier les arrivées d’eau. |
| Électricité | Les gaines passent dans les murs, les sols ou les plafonds avant les finitions. | Ajouter des prises après la peinture et multiplier les goulottes visibles. |
| Ventilation | Les conduits et les bouches se coordonnent avec l’isolation et les plafonds. | Isoler fortement sans prévoir le renouvellement d’air. |
Isoler, cloisonner et préparer les supports
Lorsque les réseaux sont validés, le chantier entre dans une phase de reconstruction. L’isolation thermique et acoustique, les doublages, les cloisons et les plafonds donnent progressivement sa forme définitive au logement. Cette étape doit rester accessible tant que les ajustements techniques ne sont pas contrôlés.
Après la pose de l’isolant et des plaques, les joints, les bandes, les enduits et les ragréages préparent les surfaces. Il faut respecter les temps de séchage : accélérer la suite sur un support encore humide favorise les fissures, les défauts d’adhérence et les traces sous la peinture. Les sols doivent aussi être vérifiés avant la pose d’un parquet, d’un carrelage ou d’un revêtement souple.
Prévoir les contrôles avant de fermer définitivement
Avant de refermer une cloison ou un plafond, vérifiez les tracés électriques, testez les arrivées et évacuations d’eau et photographiez les réseaux. Ces images permettent de percer plus sereinement plusieurs années après les travaux. Contrôlez également les aplombs, les niveaux et les dimensions des ouvertures : une erreur à ce stade se corrige beaucoup plus facilement qu’après la pose des portes, des meubles et des habillages.
Terminer par les revêtements, équipements et détails
Les finitions arrivent en dernier, lorsque les interventions générant de la poussière, des chocs ou de l’humidité sont terminées. La peinture, le papier peint, le carrelage décoratif, le parquet, les plinthes, les portes intérieures et les appareillages électriques peuvent alors être posés sans être exposés aux travaux lourds.
Une séquence efficace consiste à peindre les plafonds et les murs, à poser les revêtements de sol selon leur sensibilité, puis à installer les plinthes et les éléments fixes. La cuisine, les meubles de salle de bains, les luminaires, les interrupteurs et les poignées viennent à la toute fin. Protégez les surfaces neuves pendant les derniers montages : un carton épais ou une protection adaptée coûte bien moins cher qu’un remplacement de parquet ou une retouche de peinture.
Enfin, gardez une marge de temps pour les réglages : joints silicone, alignement des portes, débit des robinets, évacuation des eaux, fonctionnement de la ventilation et retouches de peinture. Cette dernière vérification permet de repérer les défauts avant la fin du chantier et de confirmer que chaque équipement fonctionne correctement.
- Ordre des travaux de rénovation : la séquence qui protège le budget et les finitions - 24 septembre 2026
- Rénovation intérieure : guide complet pour planifier, budgéter et réussir vos travaux - 23 septembre 2026
- Chauffage et climatisation : la climatisation réversible chauffe et rafraîchit, sous conditions - 22 septembre 2026
